公司新聞
山冶設計總承包的 衢州元立新建1×1280m3高爐順利出鐵

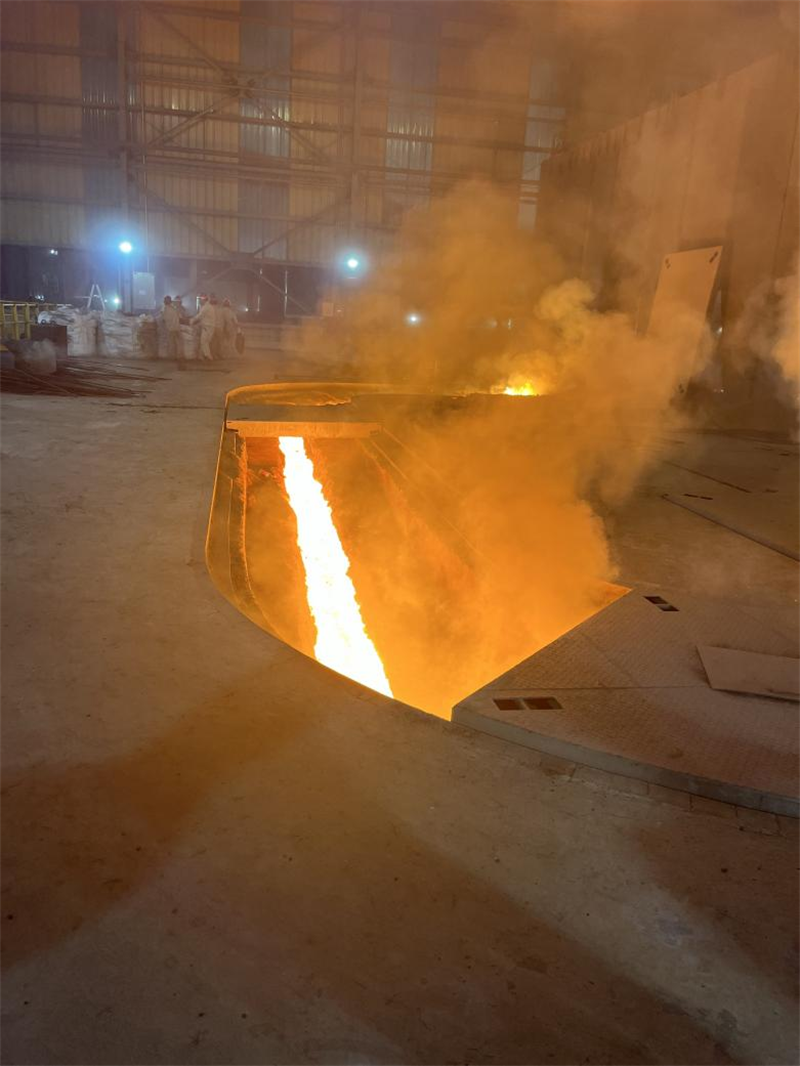

由山冶設計EPC總承包的衢州元立新建1×1280m3高爐及其配套公輔設施項目,于2024年8月22日舉行開工儀式,2025年1月15日舊高爐開始拆除,4月8日高爐推移,6月29日熱風爐烘爐,8月9日19:58高爐點火,10日22:08高爐出鐵,歷時354天,開創了國內建設改造高爐的新紀錄。

該項目于1月15日正式停爐拆除,2月11日拆除完成交給土建打樁作業,拆除工期28天(春節期間停工1天),比計劃工期提前10天完成。2月28日樁基施工完成,4月8日高爐推移完成,4月14日主控樓封頂,5月19日下降管吊裝完成,5月26日高爐碳磚開始砌筑,6月10日熱風爐耐材砌筑完成,6月29日熱風爐烘爐,8月9日高爐點火,8月10日高爐出鐵。該項目采用離線高爐組裝,整體推移模式,停爐后工期207天,為業主贏得了147天的生產時間,經濟效益可觀,為以后高爐大修改造提供了先例。
